Hungaroring
Elhelyezkedés
Mogyoród
Építés ideje
2023-2026
A teljes építkezésen dolgozók
9000 fő
Kategória
Sport létesítmények

A Hungaroring megújítása igazi mérföldkő a hazai motorsport és az építőipari szakértelem történetében. A Market Építő Zrt. és a Bayer Construct Zrt. konzorciuma 2023 végétől 2026-ig, három ütemben dolgozik a teljes pálya rekonstrukcióján. A kihívás nemcsak a pálya teljes terjedelmében rejlő technikai feladatokban adott, hanem abban is, hogy a munkálatokat folyamatosan összehangoljuk a versenynaptárral.
A beruházás több ütemben valósul meg. Az első szakasz 2024 májusáig tart, ezt követően a munkálatok a versenyszezon idejére szünetelnek. A második ütem a 2025-ös futamig folytatódik, így a pálya mind a 2024-es, mind a 2025-ös Magyar nagydíj alatt zavartalanul fogadja a versenyzőket és a látogatókat. A harmadik, egyben befejező szakasz 2026-ban zárul, amelynek célja, hogy a pálya 40. születésnapjára teljesen megújult formában álljon rendelkezésre.
A felújítás kezdete óta számos fontos mérföldkő született, melyekről rendszeresen beszámoltunk közösségi média felületeinken. Ezek a mérföldkövek jól mutatják, hogyan bontakozik ki a projekt, és milyen szakértelemmel dolgozunk a pálya megújításán.

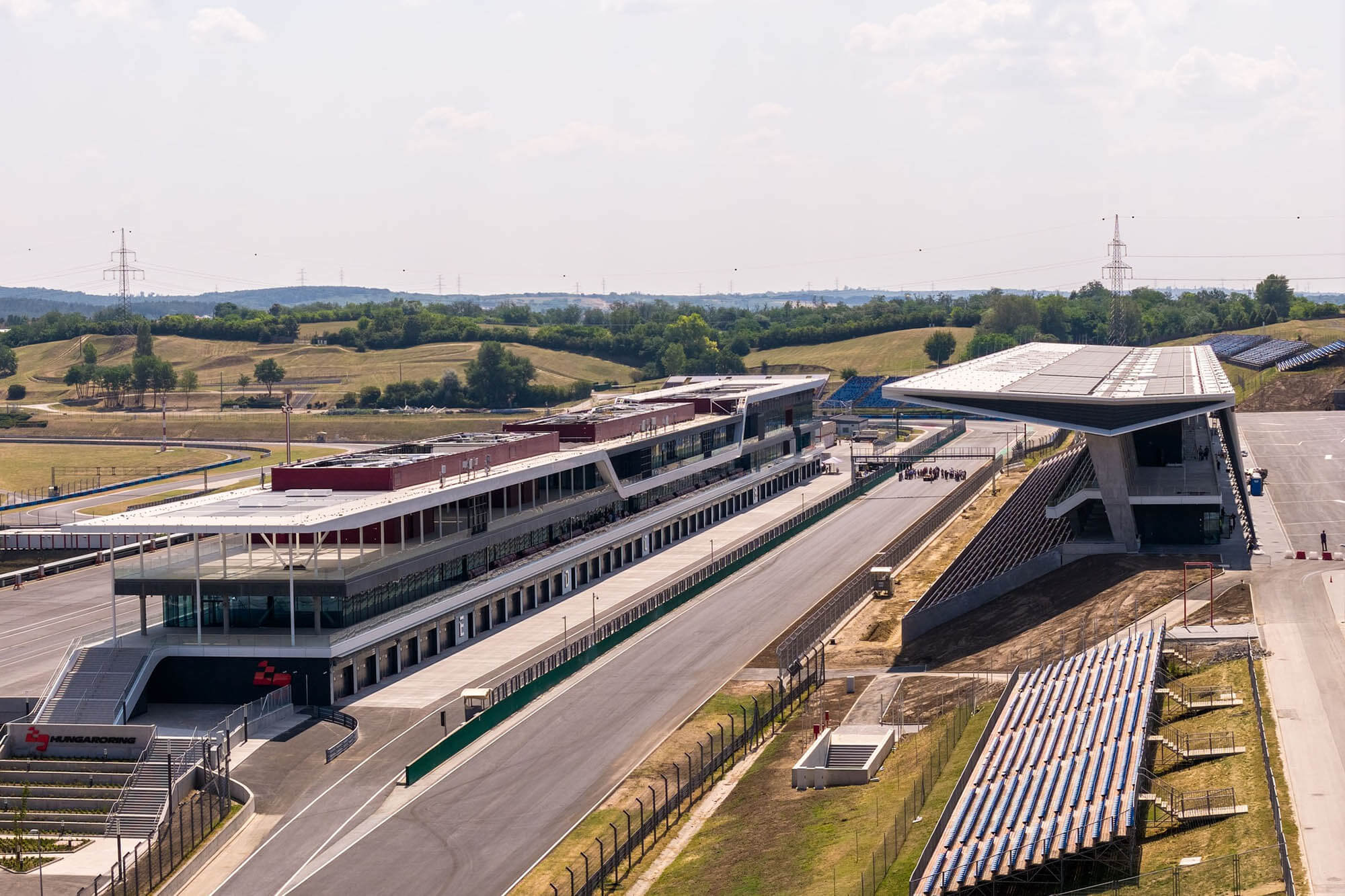

Ez a hétvége a Hungaroringről szólt
A 40. Magyar Nagydíj nemcsak a versenyzés ünnepe volt, hanem egy mérföldkő is a Hungaroring életében és számunkra is hatalmas büszkeség. A megújult pályát elismerő hírek, szakmai cikkek és posztok sora töltötte meg a médiát.
A projekt első ütemében megújult a főépület, a főlelátó, a paddockterület, valamint két új gyalogos alagút is épült. A munkánk minőségét és jelentőségét jól mutatja, hogy Stefano Domenicali, a Formula 1 vezérigazgatója a helyszíni bejárás során így fogalmazott:
„Úgy kell építkezni, mint a magyarok.”

6 hét és kezdetét veszi hazánk 40. F1 futama

A Hungaroring történetének legnagyobb átalakulása jövő tavasszal teljesedik ki, de már most lenyűgöző hatást kelt: az új főépületet és főlelátót a héten mutatták be először a nagyközönségnek. A számok magukért beszélnek: több mint 10 000 lelátói szék, 41 000 m³ beton, 426 km erősáramú kábel, két 22 kV-os alállomás, egyedi 5G infrastruktúra és több mint 7 800 beépített lámpatest. link

Nemzetközi figyelem a Hungaroring fejlesztésén
A Nemzetközi Automobil Szövetség és a Formula 1-es csapatok képviselői nemrég személyesen látogattak el a Hungaroringre és elismerően nyilatkoztak az infrastruktúra fejlesztéseiről, valamint a kivitelezés minőségéről és színvonaláról. A látottak alapján megfogalmazták, hogy a versenypálya a sportág élmezőnyéhez tartozhat, és hamarosan a legjobbak között emlegethetik. link

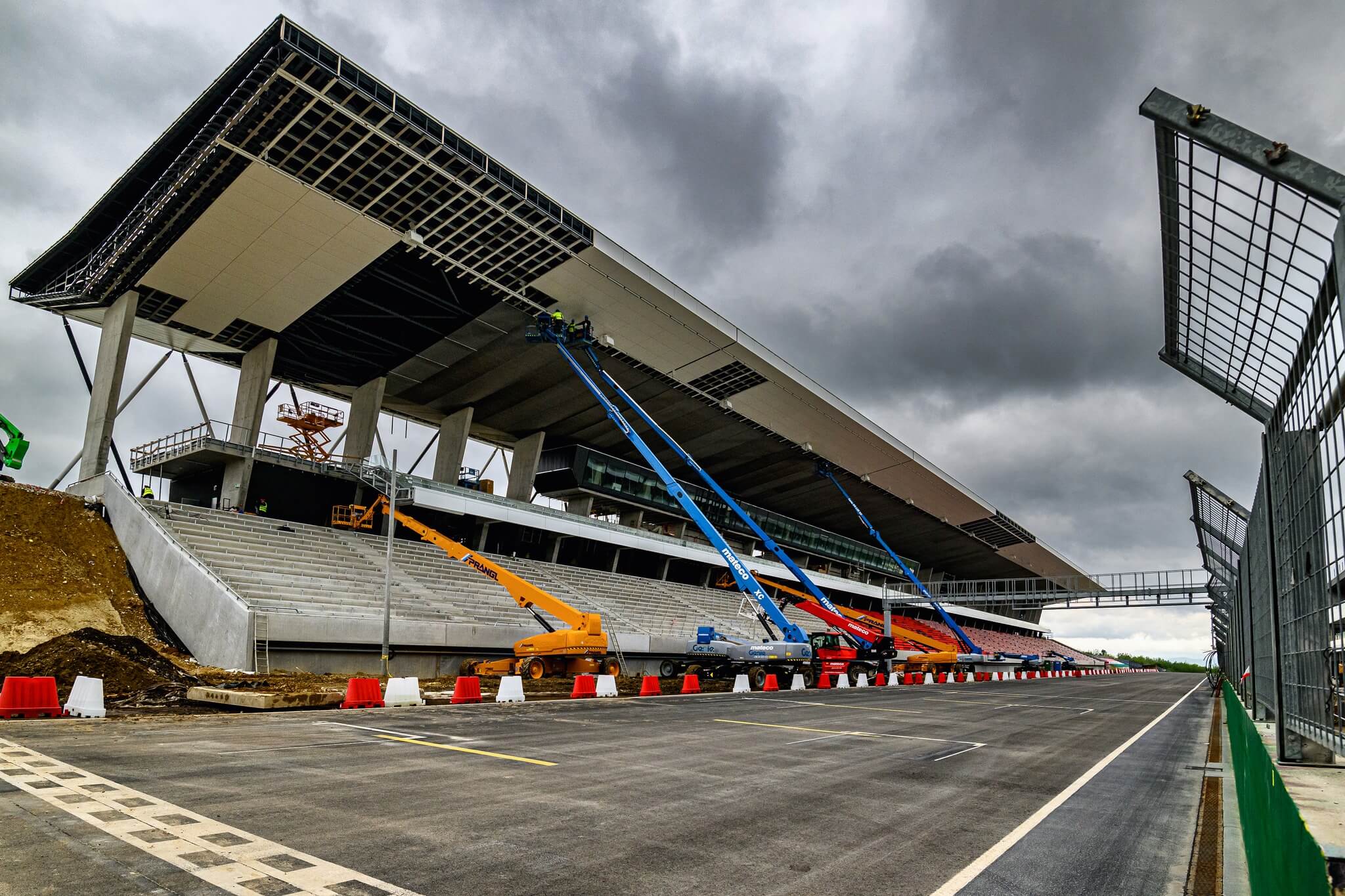

Lekerült a védőborítás a célegyenesről
Újabb jelentős mérföldkőhöz érkeztünk a Formula 1-es versenypálya átépítési munkálataiban, mely generálkivitelezését a Bayer Constructtal közösen végezzük: lekerült a védőborítás a célegyenesről. Így ismét egy lépéssel közelebb kerültünk ahhoz, hogy a legendás pálya elnyerje végső formáját, és a világ legjobb pilótái elfoglalhassák helyüket a Magyar Nagydíj rajtjánál.

Beelőztük az ütemtervet
A ma reggeli sajtótájékoztatón kiderült, hogy a pálya átalakítása gyorsabban halad a vártnál! Gyulay Zsolt elnök-vezérigazgató szerint az F1-es Magyar Nagydíj helyszíne előrébb tart a tervezettnél. link

Minden nappal egyre közelebb a célhoz

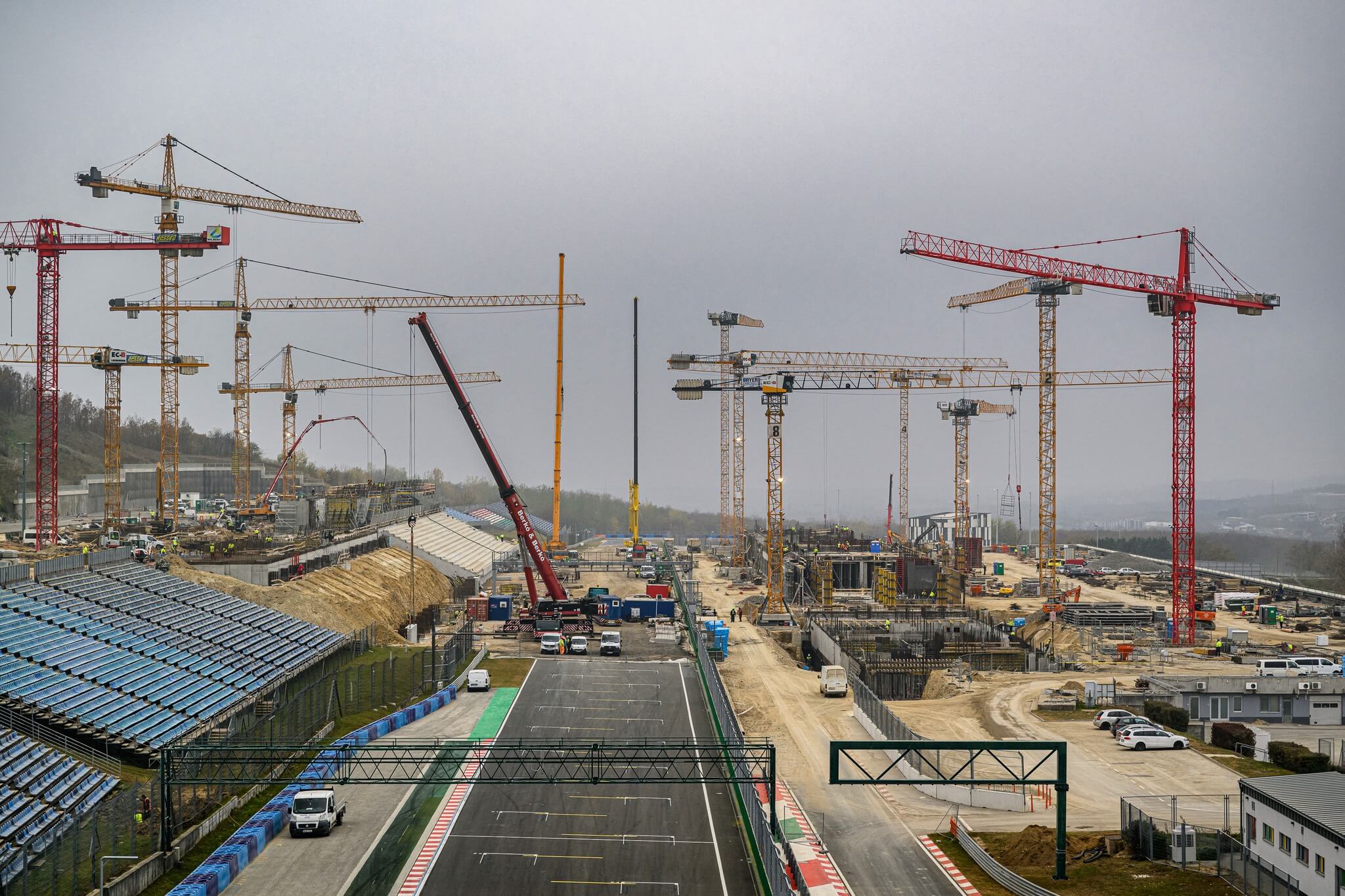

Több mint 1000 szakemberünk dolgozik nap mint nap azon, hogy a 40. Magyar Nagydíj világszínvonalú helyszínen valósulhasson meg. A boxokban már állnak a garázskapuk, zajlanak az elektromos szerelési munkák, a főlelátó tetőszerkezete a helyére került, és elkezdődött a lefedése. A zajvédőfalak építése és a gépészeti rendszerek telepítése is zajlik, miközben már csak három toronydaru áll – de március végéig azokat is elbontják. link

F1-es tempóban haladunk a Hungaroringen

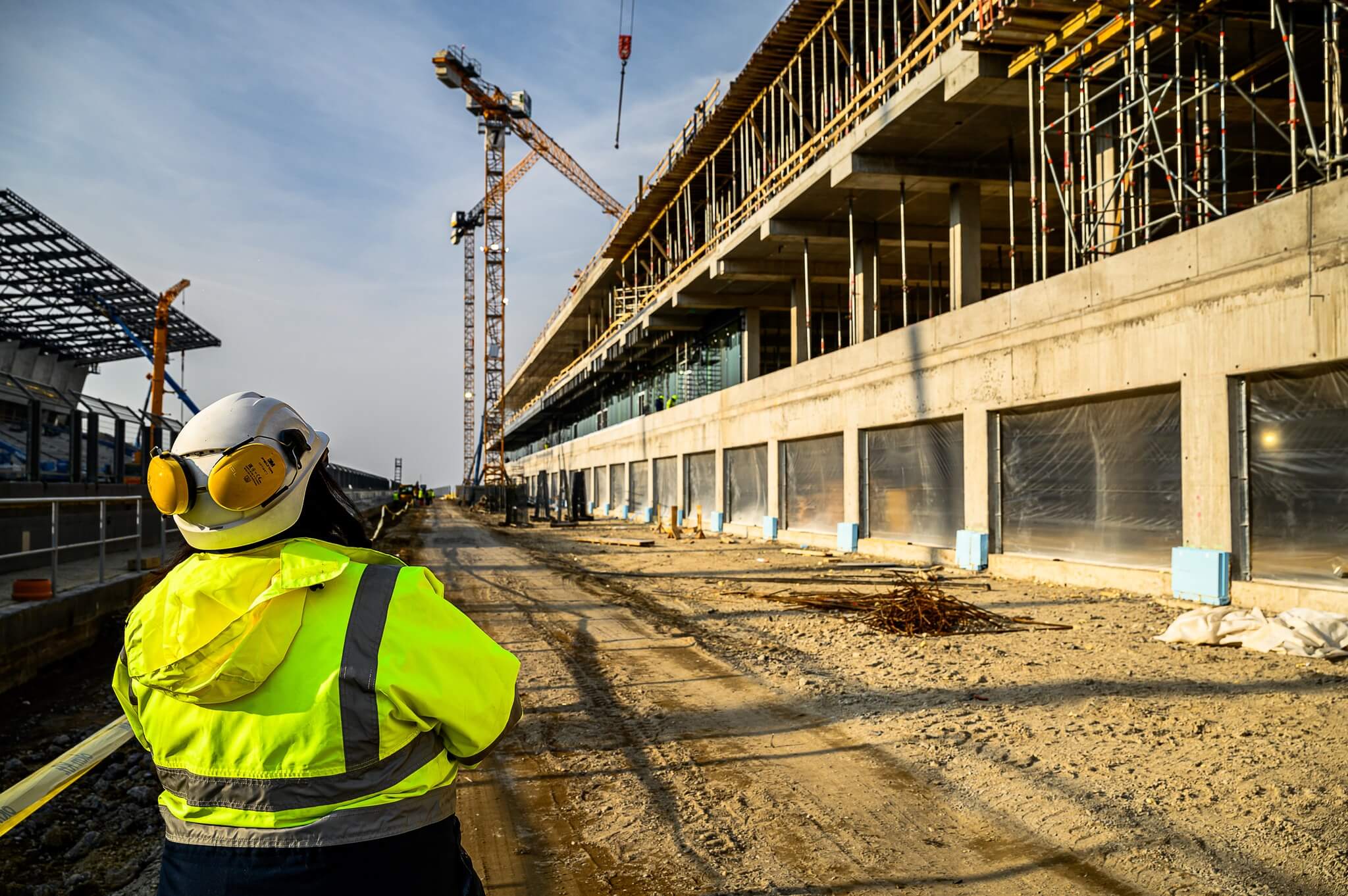

Elhivatottság, precizitás és csapatmunka – ezek az értékek hajtják a Market Építő Zrt. csapatát a Hungaroring fejlesztésén is. A Bayer Construct-tal konzorciumban naponta 900 szakember dolgozik azon, hogy a 40. Magyar Nagydíjra minden tökéletes legyen! A tetőszerkezet acélépítése már 600 tonnánál jár, az alagút szerkezetépítése befejeződött, és a kivitelezés minden területen maximális sebességgel zajlik.

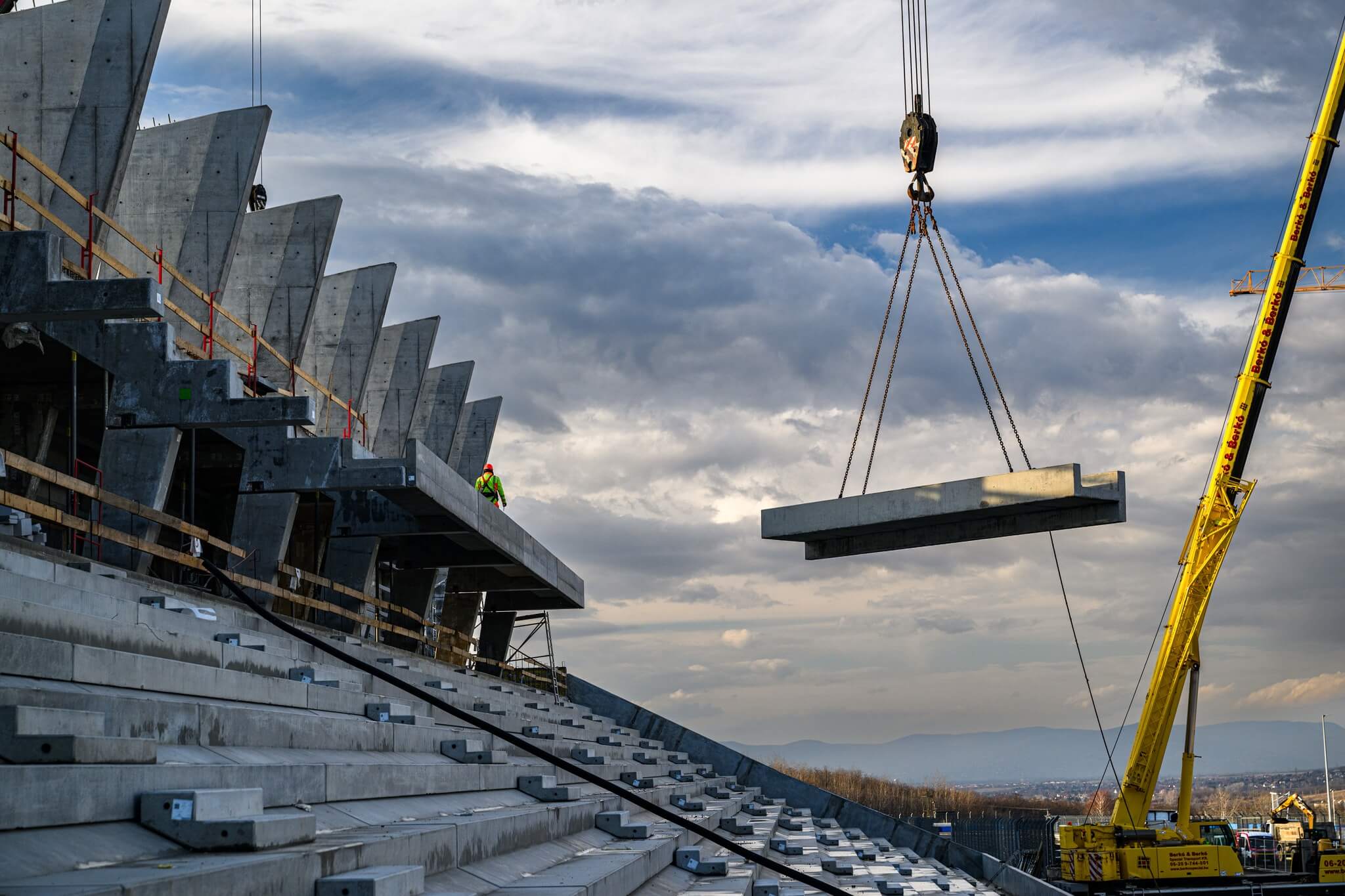

Helyére került az első tetőelem a Hungaroringen
Továbbra is gőzerővel dolgozunk a megújuló Hungaroringen, ahol egy újabb mérföldkőhöz érkeztünk: felkerült a főlelátó tetőszerkezetének első eleme. A teljes nehézacél szerkezet:
- 1300 tonnát nyom,
- 21 elemből áll,
- összesen 4 hónap alatt kerül a helyére,
- a beemelést pedig egy 650 tonnás mobil autódaru végzi. link

Folytatódik a munka a 2024-es futam után
Elképesztő átalakuláson megy át a Hungaroring: a 2024-es Magyar Nagydíj után folytatódtak a felújítási munkálatok, jelenleg napi szinten 620 ember dolgozik azon, hogy az augusztusi futamon a magyar versenypálya a megszokott magas színvonalon láthassa vendégül az F1-es mezőnyt.

Időkapszulát helyeztek el a hazai F1 pályán
A nemzeti szalaggal díszített, fémből készített kapszulát Gulyás Gergely Miniszterelnökséget vezető miniszter és Gyulay Zsolt, a Hungaroring Sport Zrt. elnök-vezérigazgatója helyezte el. link

Több tízezer köbméter beton és földmozgás
Január végéig zajlik a szerkezetépítés a Hungaroring paddock-területén és főlelátóján is – naponta 564 ember dolgozik fáradtságot nem ismerve hazánk ikonikus Formula 1-es versenypályáján. Az elmúlt időszakban a kivitelező 20.885 köbméter betont és 4.793 betonacélt építettek be a két épületbe. Elképesztő mennyiségű földet mozgattak meg: a bevágásnál 99.800 köbmétert, a töltés építésekor pedig 33.875 köbmétert.

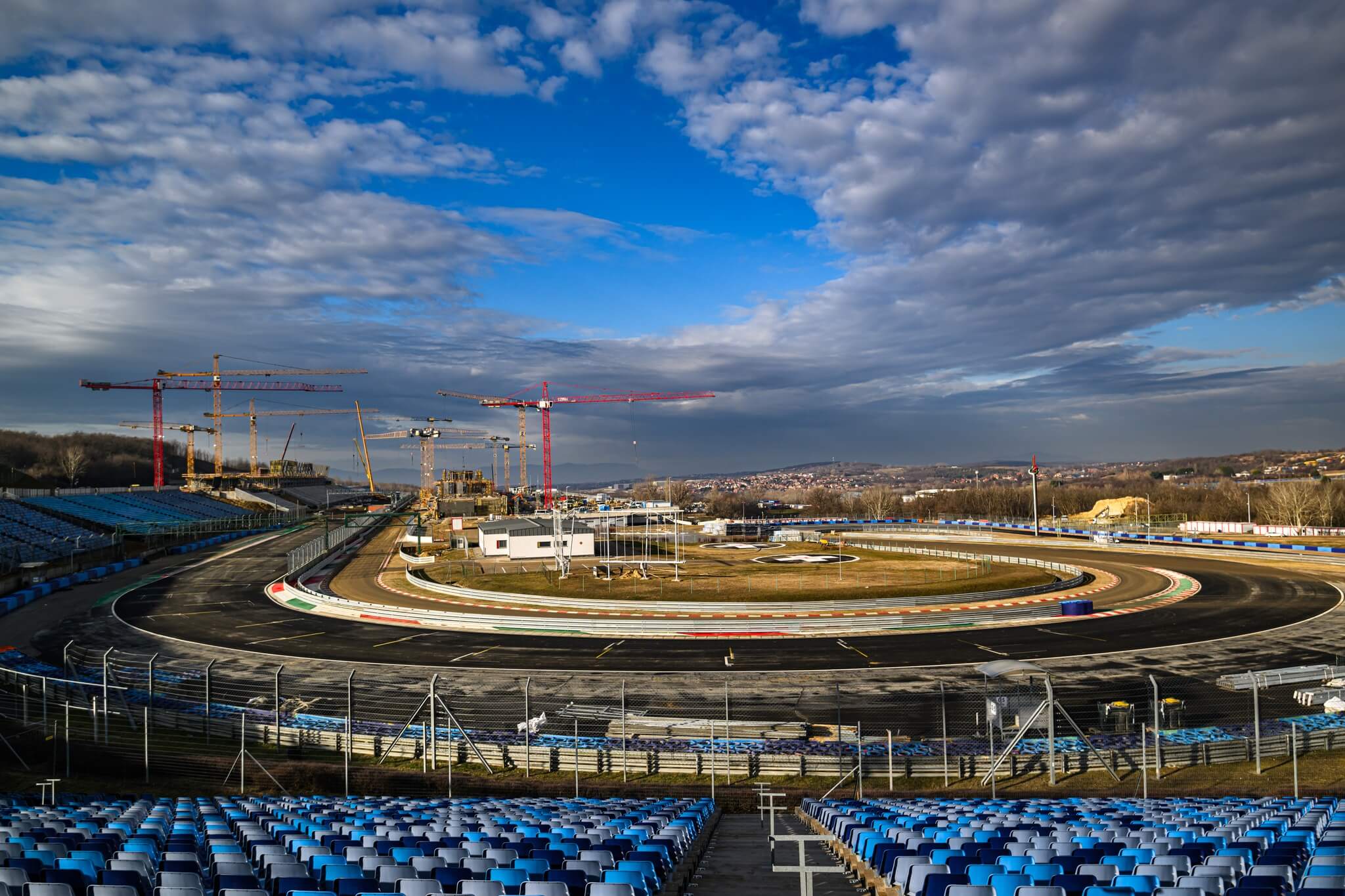

Tíz torony(daru) a Hungaroringen

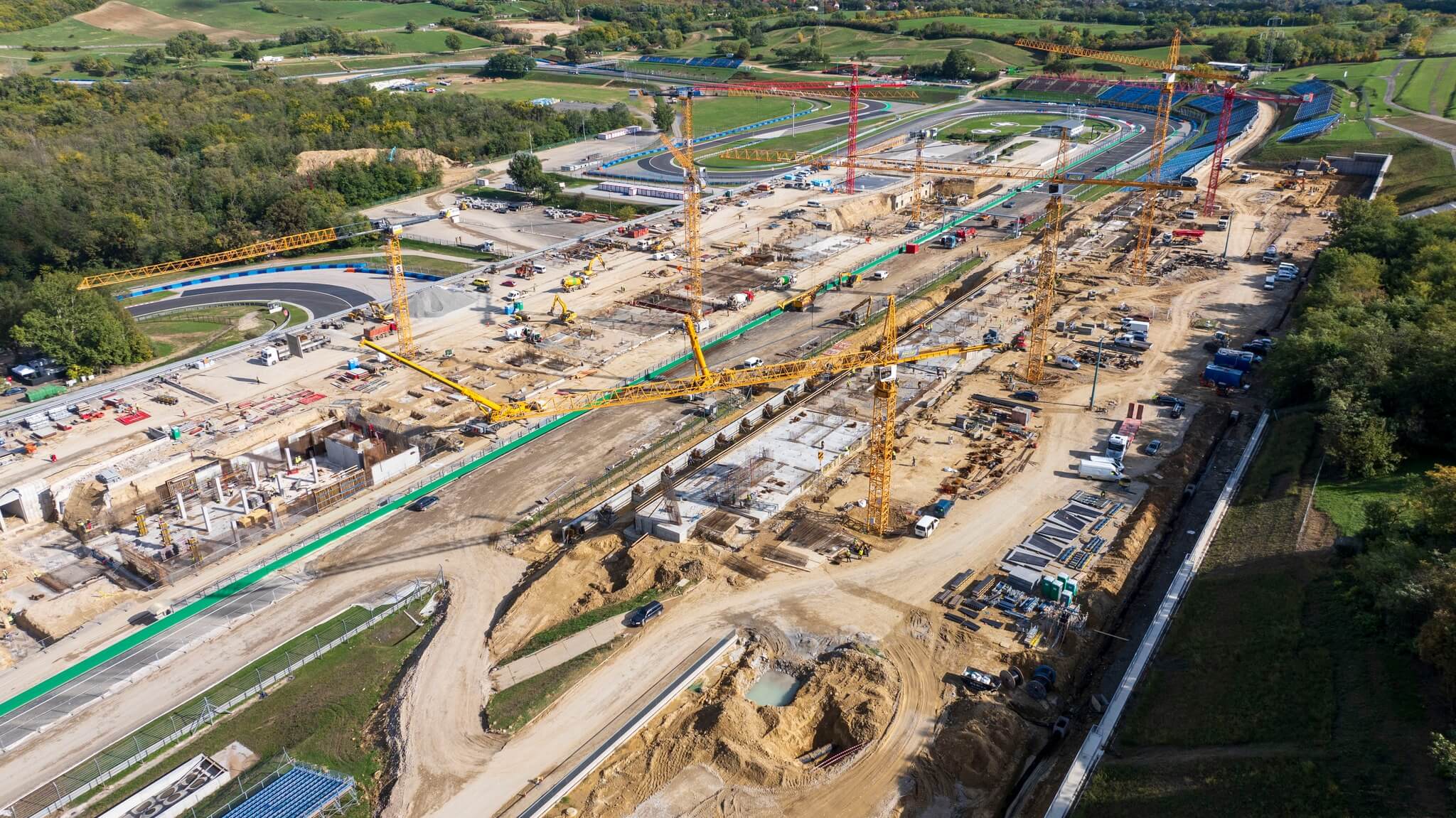

Jó ütemben folyik a fejlesztés második üteme a magyar Formula 1-es versenypályán: az idei Magyar Nagydíj óta eltelt időszakban a kivitelező munkatársai lefúrtak 641 darab cölöpöt a paddock-épület alapozásához, és 730 cölöpöt a főlelátó helyén. Napi szinten 470 ember dolgozik hazánk legnagyobb sportlétesítményének területén, a várható létszám pedig meghaladja majd az ezret.

A legendás Millenium Tower bontása
Izgalmas pillanatok a Hungaroringen: megkezdődött a legendás Millenium Tower bontása. Ez az építkezés nemcsak a versenypálya történetének egy új fejezetét nyitja meg, hanem egyúttal lehetőséget teremt arra is, hogy a jövőben még modernebb, világszínvonalú létesítmények fogadják a motorsport szerelmeseit. Büszkék vagyunk, hogy részesei lehetünk ennek a nagyszabású projektnek, amely Magyarország egyik ikonikus sporthelyszínének megújulását jelenti.

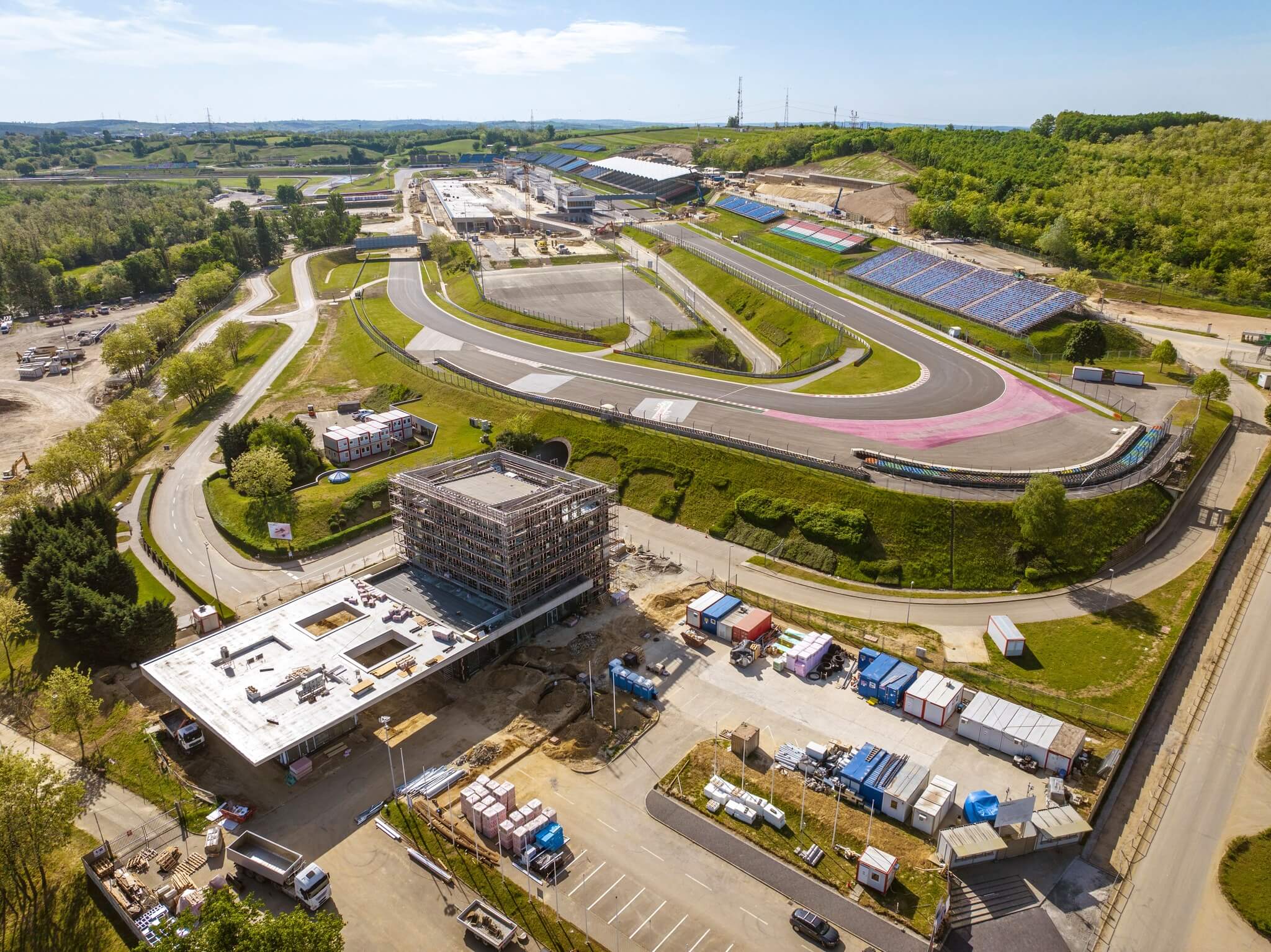

Befejeződött a felújítás első üteme a Hungaroringen

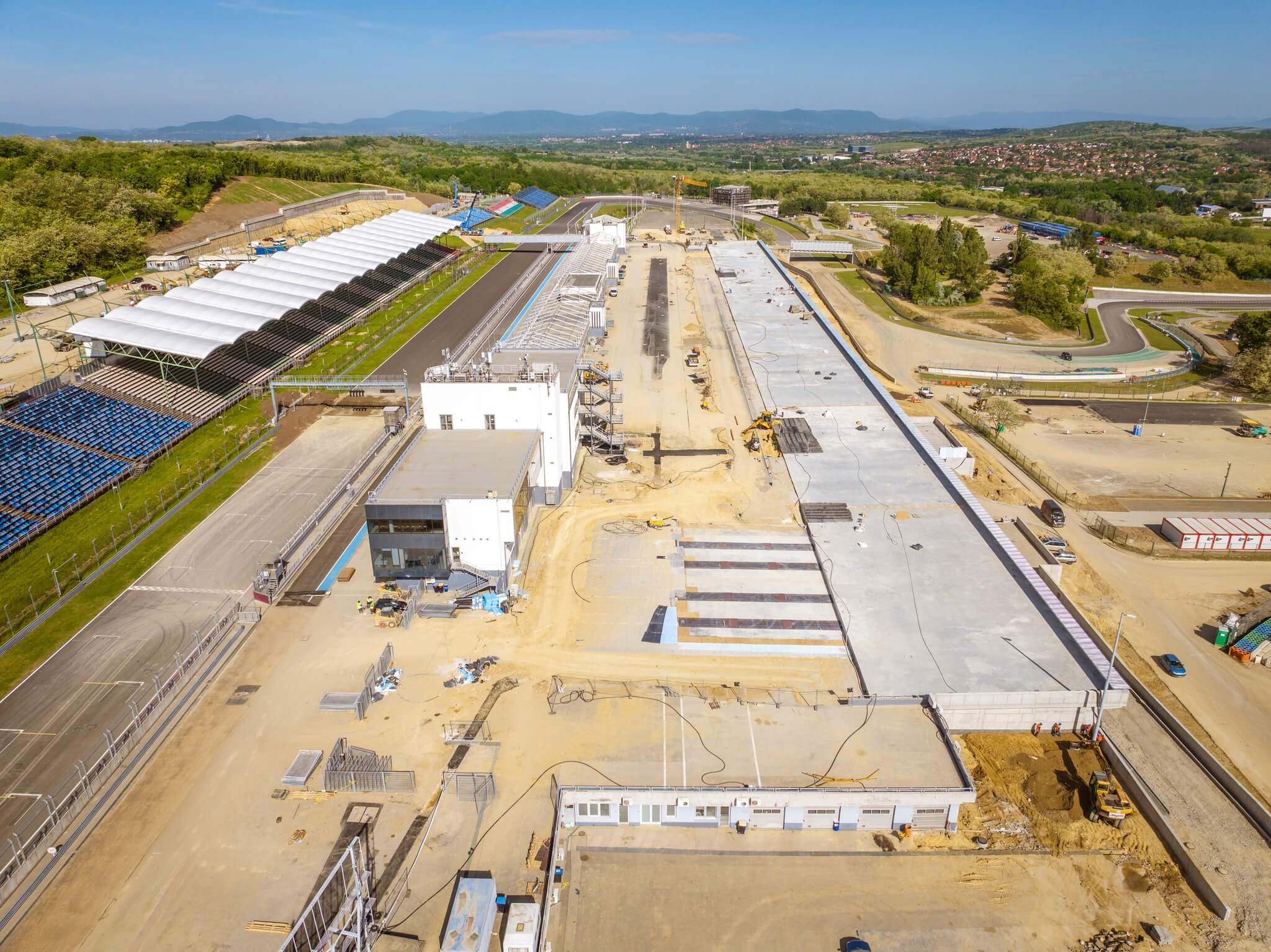

Új arcát mutatja majd a Hungaroring a Formula 1-es mezőnynek július végén, ugyanis befejeződött a munkálatok első üteme, amely során látványos változáson esett át a paddock és a főlelátó mögötti nézőtéri terület is.
Az építés és a bontás kéz a kézben jár
A felújítás második ütemének első fázisa a végéhez közeledik: 4 darut már elbontottunk, a depó kiszélesítése, az alagutak, a támfalak szerkezetépítése és a szigetelés befejeződött. Jelenleg az útfelületek helyreállítása és takarítása, szegélykövezés és aszfaltozás folyik, építjük az öntözőhálózatot és az elektromos hálózatot.

Az első helyszíni sajtótájékoztató
Bár még csak a projekt elején járunk, már most jól érzékeltetik a megdöbbentő volument, hogy eddig:
- 22 kilométert kitevő cölöpmennyiséget helyeztünk már el,
- megtörtént 8 ezer köbméter beton bedolgozása,
- mindezek mellett pedig már 65 ezer köbmétert tesz ki a megmozgatott föld mennyisége.
Az építkezés extra kihívásai közé tartozik, hogy a 2026-ig tartó kivitelezés két ponton is meg lesz szakítva: a 2024-es és a 2025-ös Forma 1 Magyar Nagydíj futamai idejére az építőknek biztosítaniuk kell a versenyek zavartalan lefolyását.

Gőzerővel zajlik a munka a Hungaroringen
A Market Építő Zrt. és a Bayer Construct Zrt. konzorciumában megújul a magyar Formula 1-es versenypálya paddockja, depója, főlelátója és a rendezvénytér.
A Forma 1-es tempó szemléltetésére néhány számadat a december végi elstartolástól napjainkig:
- 20 ezer köbméter földet mozgattak meg;
- 5 ezer köbméter betont bontottak el;
- 800 cölöpöt fúrtak le;
- összesen 345.348 kg betonacélt szállítottak a Hungaroring területére;
- és felállították az első toronydarut.

Megszületett a kormányhatározat a Hungaroring fejlesztésének második üteméről
Éles versenyben a Market Építő Zrt. és a Bayer Construct Zrt. konzorciuma nyerte el a lehetőséget a kivitelezésre. Ennek keretében megújul a tízezer férőhelyes főtribün, a főépület és a paddock, valamint épül két gyalogos alagút is az F1-es Magyar Nagydíj helyszínén. A fejlesztés célja a meglévő főépület bontása után egy korszerű, gazdaságosan üzemeltethető, minden sportszakmai igénynek megfelelő főépület építése. link
